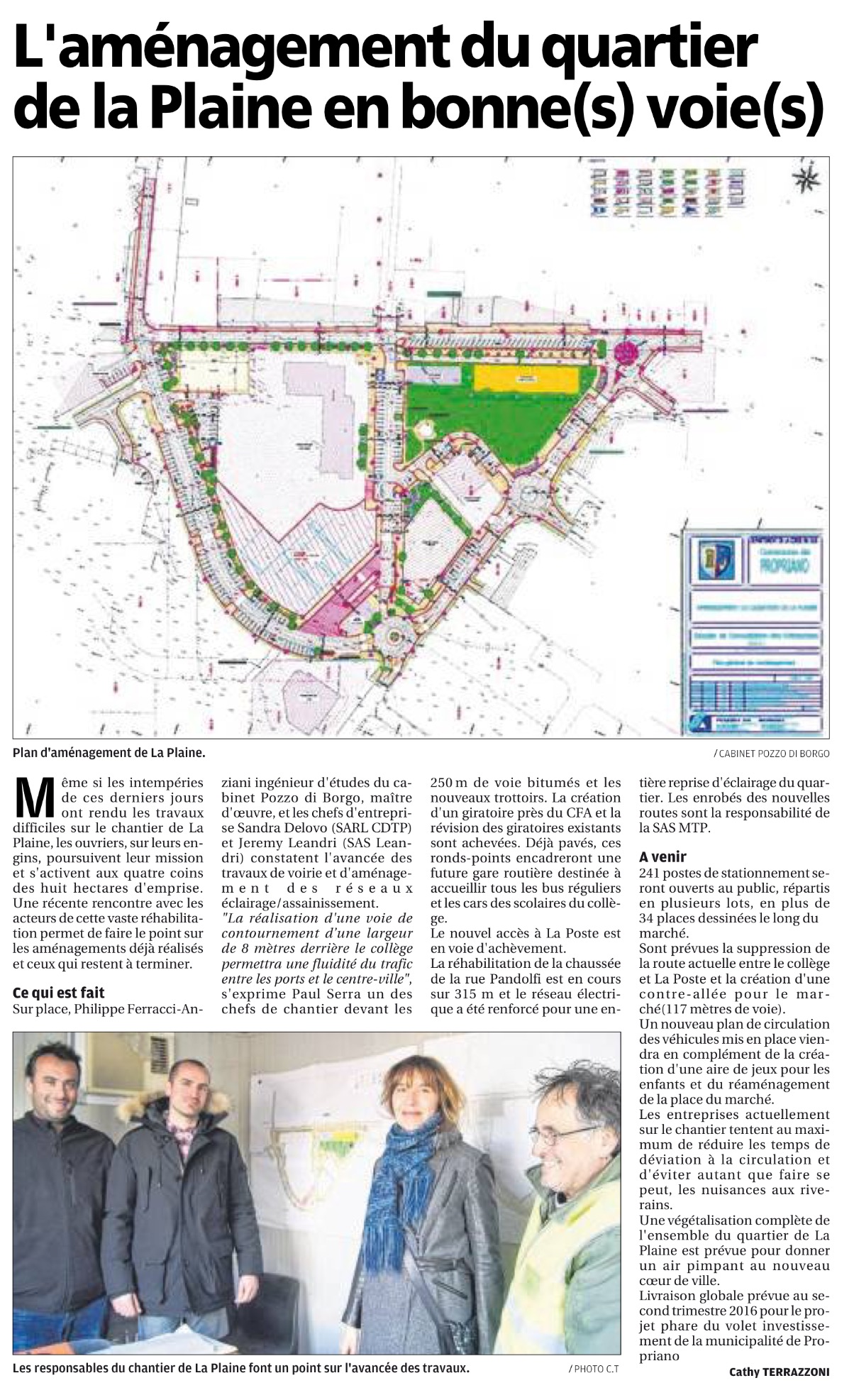

Le projet
L’opération d'aménagement du quartier de la plaine comprend :
> Chiffres clés
Durée prévisionnelle des travaux : 20 mois
Montant des travaux : 4.200.000 € HT
> Date de démarrage des travaux : premier trimestre 2015
> Date de livraison prévisionnelle : quatrième trimestre 2016
- la réalisation d'une voie de contournement d’une largeur de 8 mètres derrière le collège (250 mètres de voie),
- la création d'un giratoire et la révision des giratoires existants,
- le réaménagement de la rue du collège et son prolongement jusqu’à la future gare routière (160 mètres de voie),
- la réalisation d'un nouvel accès véhicules à la Poste (90 mètres de voie),
- la suppression de la route actuelle entre le collège et la Poste,
- la reprise de la rue Pandolfi (315 mètres de voie),
- le réaménagement de la place du marché,
- la création d'une contre allée pour le marché (117 mètres de voie),
- la mise en place d'un nouveau plan de circulation,
- la création de 241 places de stationnement,
- le réaménagement de 37 places de stationnement le long de la rue Pandolfi,
- la réhabilitation des réseaux d'assainissement et d'eau potable,
- la création de nouveaux réseaux pour les nouveaux équipements,
- la création d'un réseau d'éclairage au niveau de la voie de contournement,
- la reprise du réseau d'éclairage de l’ensemble du quartier.
> Chiffres clés
Durée prévisionnelle des travaux : 20 mois
Montant des travaux : 4.200.000 € HT
> Date de démarrage des travaux : premier trimestre 2015
> Date de livraison prévisionnelle : quatrième trimestre 2016
